Hovedformålet med prosjektet er å avlaste Jessheim sentrum for trafikk, tilgjengeliggjøre boligutbyggingsfelter, oppgradere deler av Ullensaker sitt hoved VA-anlegg samt etablere VA-anlegg som utbyggingsfeltene senere skal koble seg til. I tillegg skal det også etableres/utbedre rekreasjonsmuligheter for innbyggere i Ullensaker kommune ved å etablere ny lysløype/tursti med bålplasser.
Grunnforholdene er varierende med fjell i deler veilinjen, mens det er løsmasser og kvikkleire i resterende veilinje. I området med kvikkleire er det i tillegg en eksisterende jernbanebru som er direktefundamentert på løsmasser over kvikkleire laget, i dette området har vi senket terrenget for å øke frihøyden for den nye veilinjen.
Totalentreprisen inkluderer all prosjektering og utførelse av å etablere ny omkjøringsveg med VA-anlegg og grønnstruktur.
Hovedmengder fra kontrakten:
Veianlegg
- Reetablering/omlegging av ca. 800m med to-felts veg og GSV.
- Riving av ca. 250m med to-felts veg som skal reetableres som fire-felts veg og GSV på hver side.
- Nyetablering av ca. 2km veg og GSV
- Nyetablering av fire rundkjøringer.
- Nyetablering av filterfelt i forbindelse med tilkobling til fylkesveg og rundkjøring i søndre enden av prosjektet.

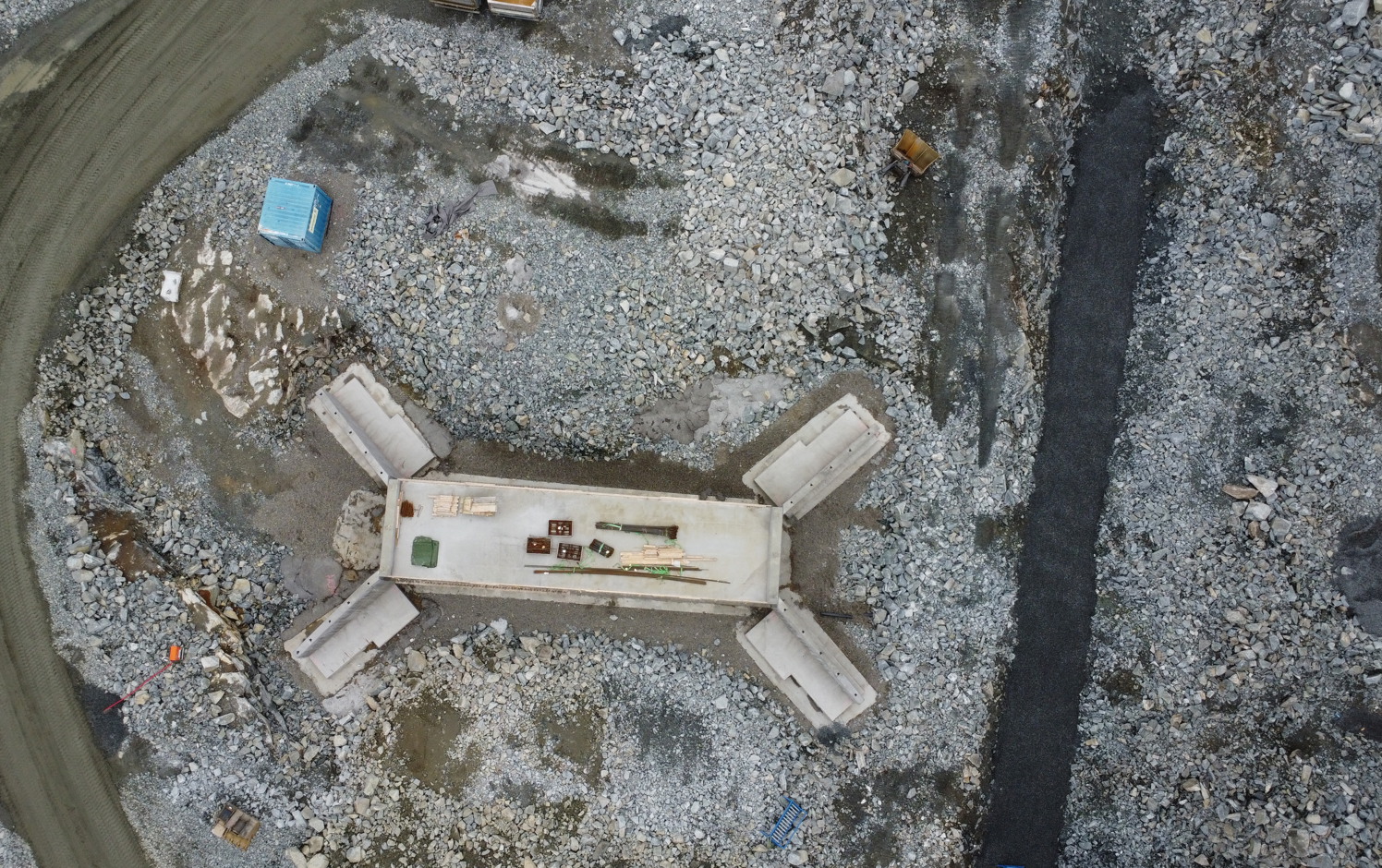

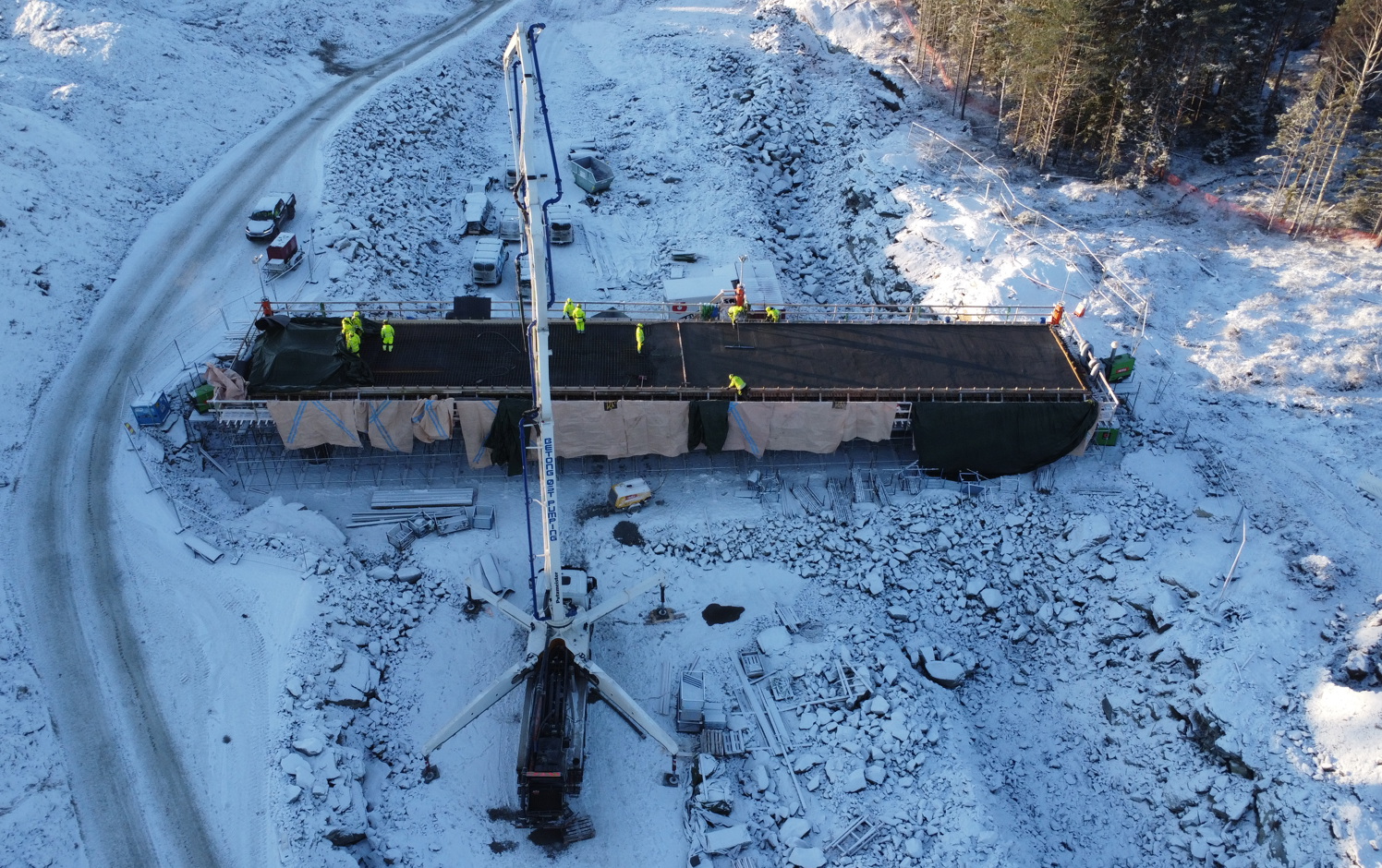

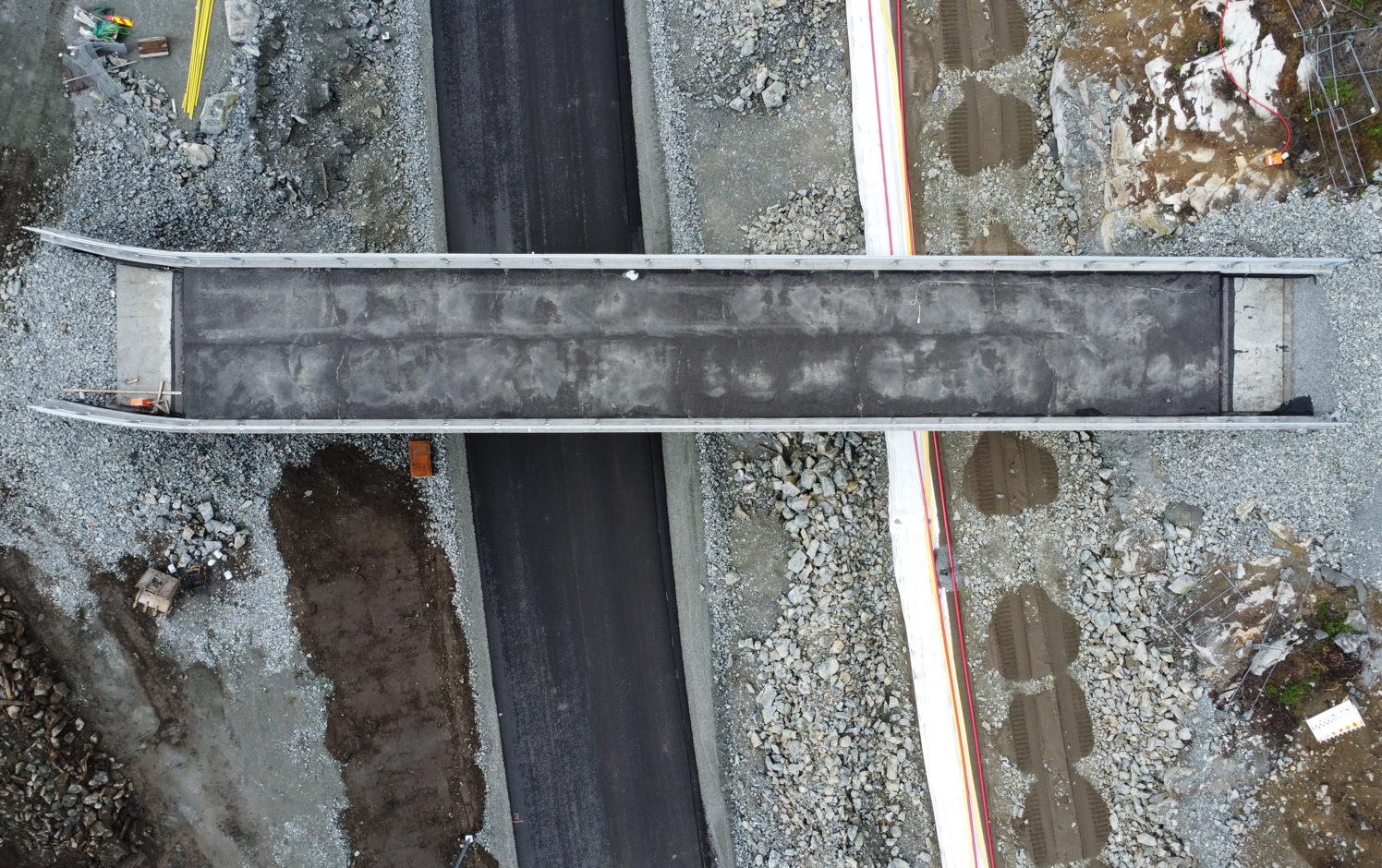

- Nyetablering av fire kulverter, og en bro i forbindelse med skiløype.
- Nyetablering av ca. 4km støyskjerm og støyvold.
- Nyetablering av veglysanlegg

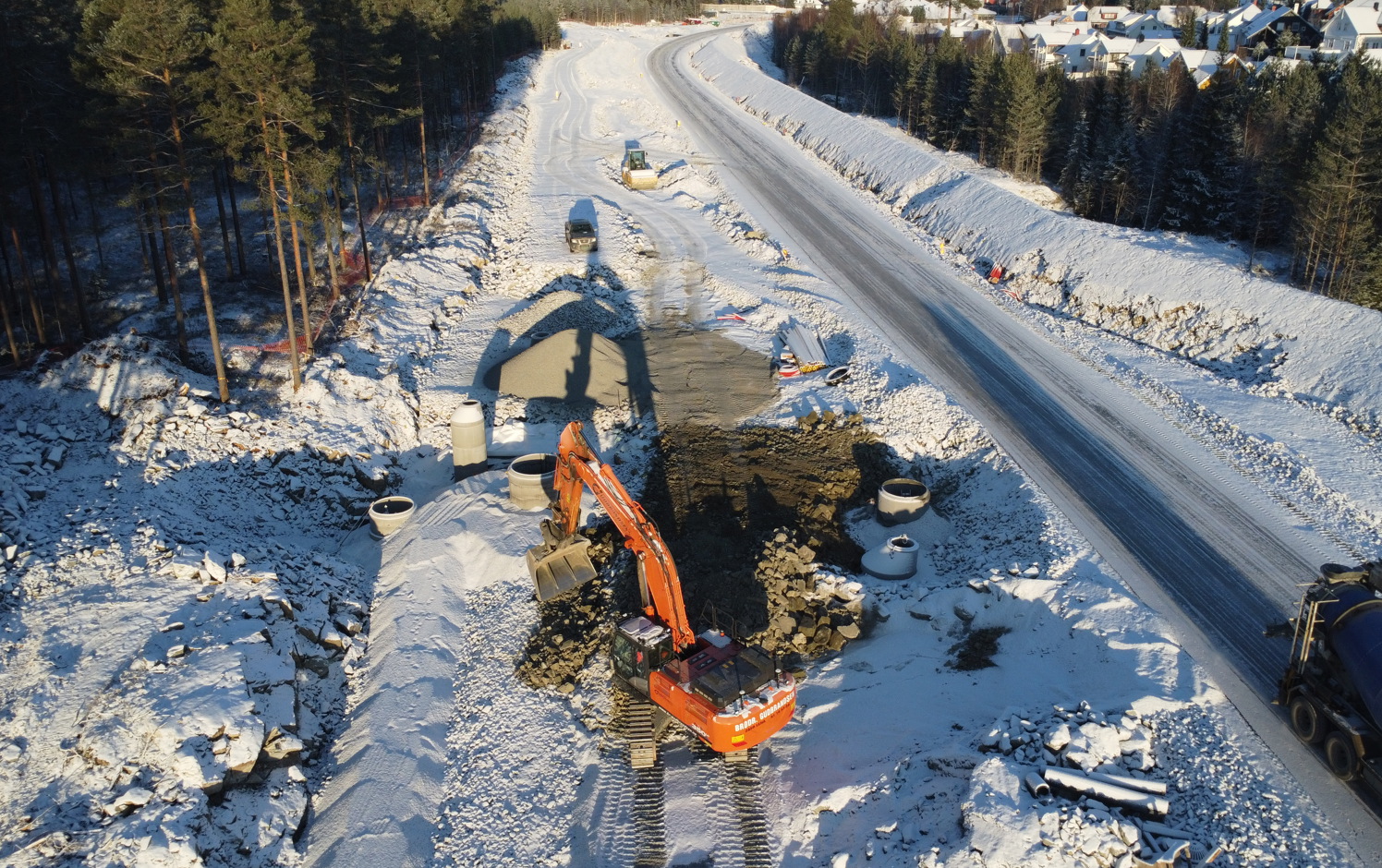

- Nyetablering av drensanlegg/OV-anlegg
VA-anlegg
- Nyetablering av ca. 2,5km overføringsledning for spillvann og vannledning, dimensjon 710mm.
- Nyetablering av ca. 2,5km VA-anlegg til boligutbyggingsformål.
- Nyetablering av en trykkøkningsstasjon på ca. 500m2.
- Nyetablering av en spillvanns-pumpestasjon.
- Riving av en spillvanns-pumpestasjon.
- Legge til rette for tilkobling av Ullensaker kommunen sitt overvåkningsanlegg.
Grønnstruktur
- Nyetablering av ca. 1,5km lysløype/tursti på 9m bredde.
- Nyetablering av to møteplasser/bålplasser.
- Nyetablering av terske/krysningspunkt for et myrområde.
Generelt

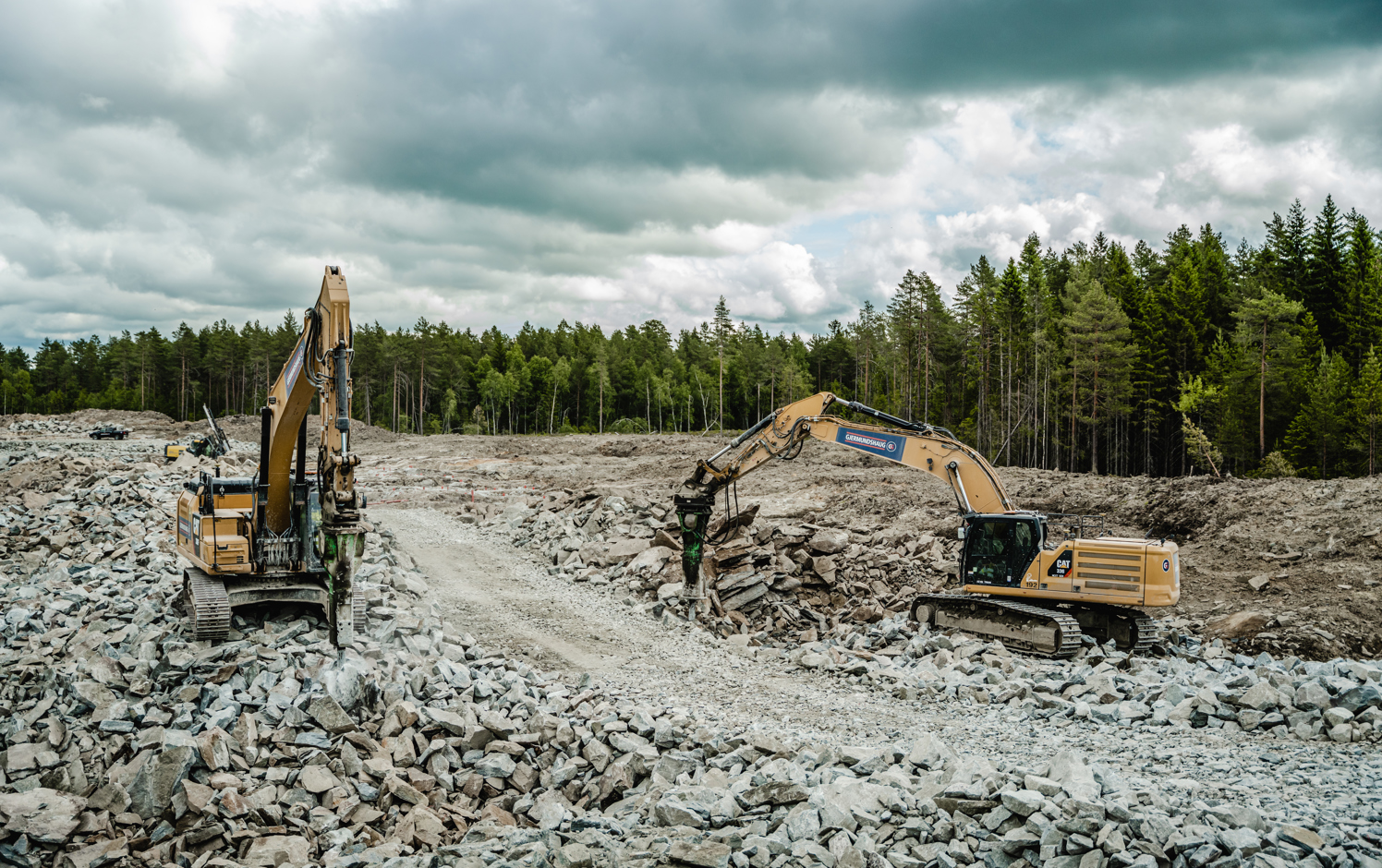

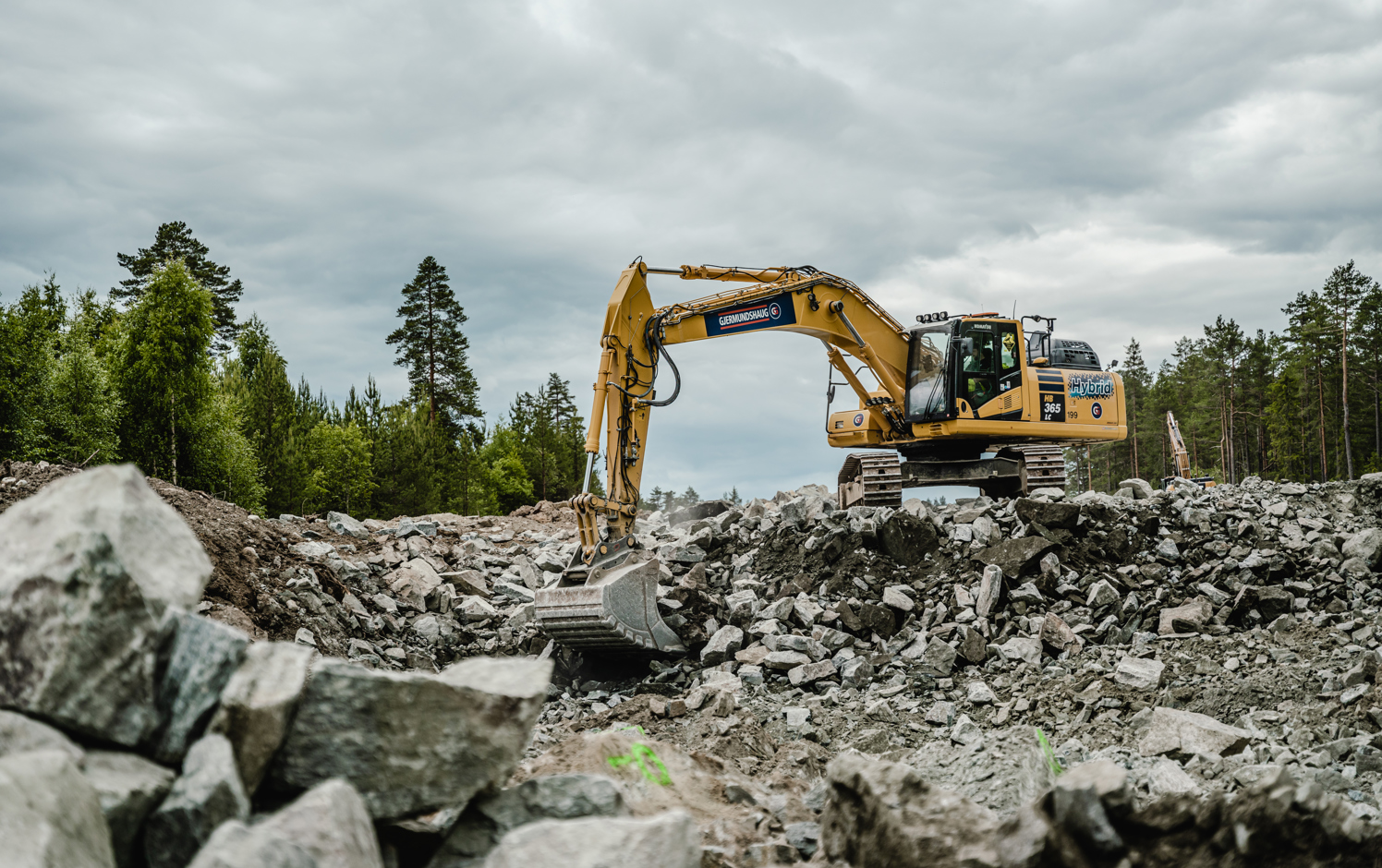

- Det er sprengt 115 000m3.

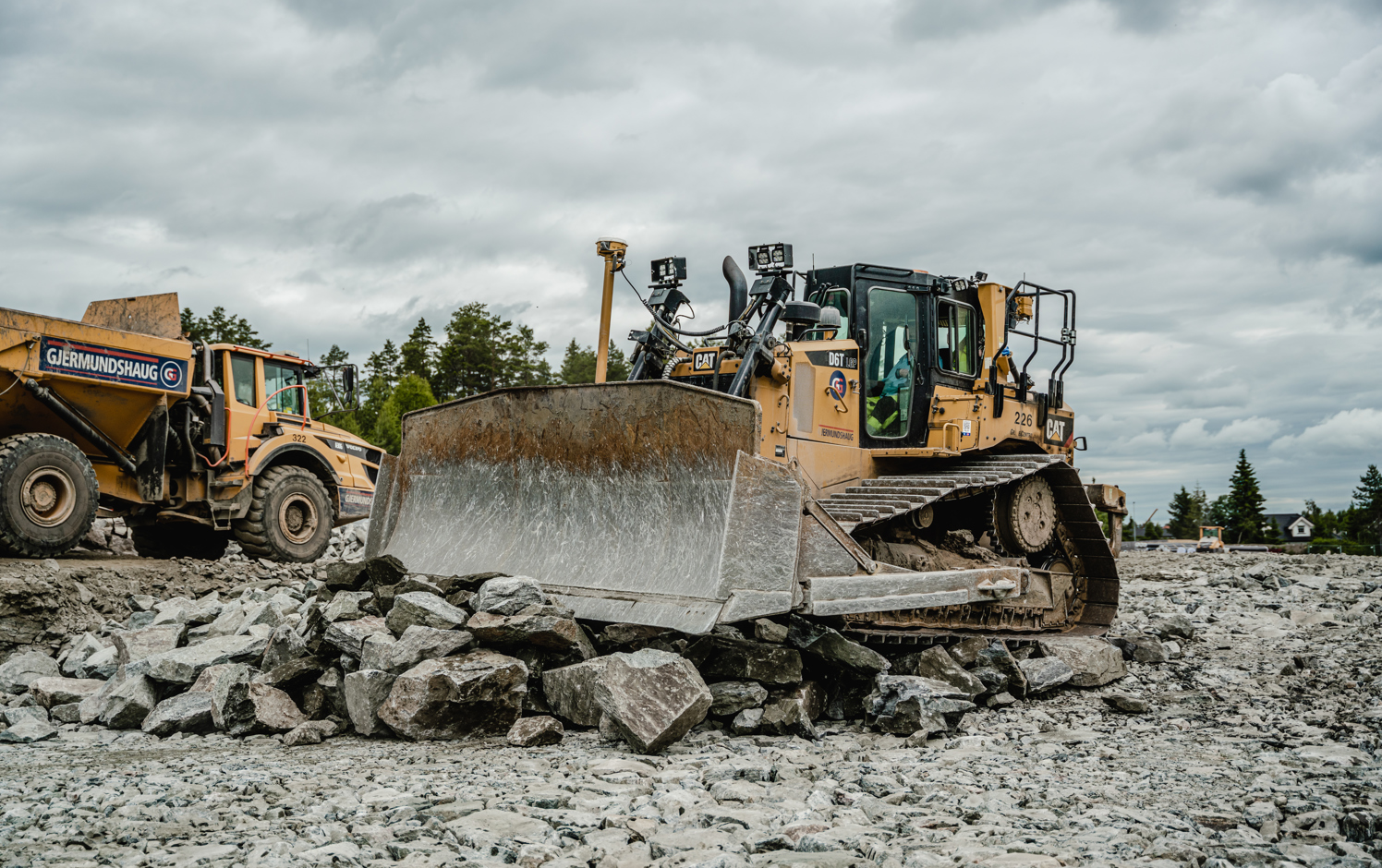

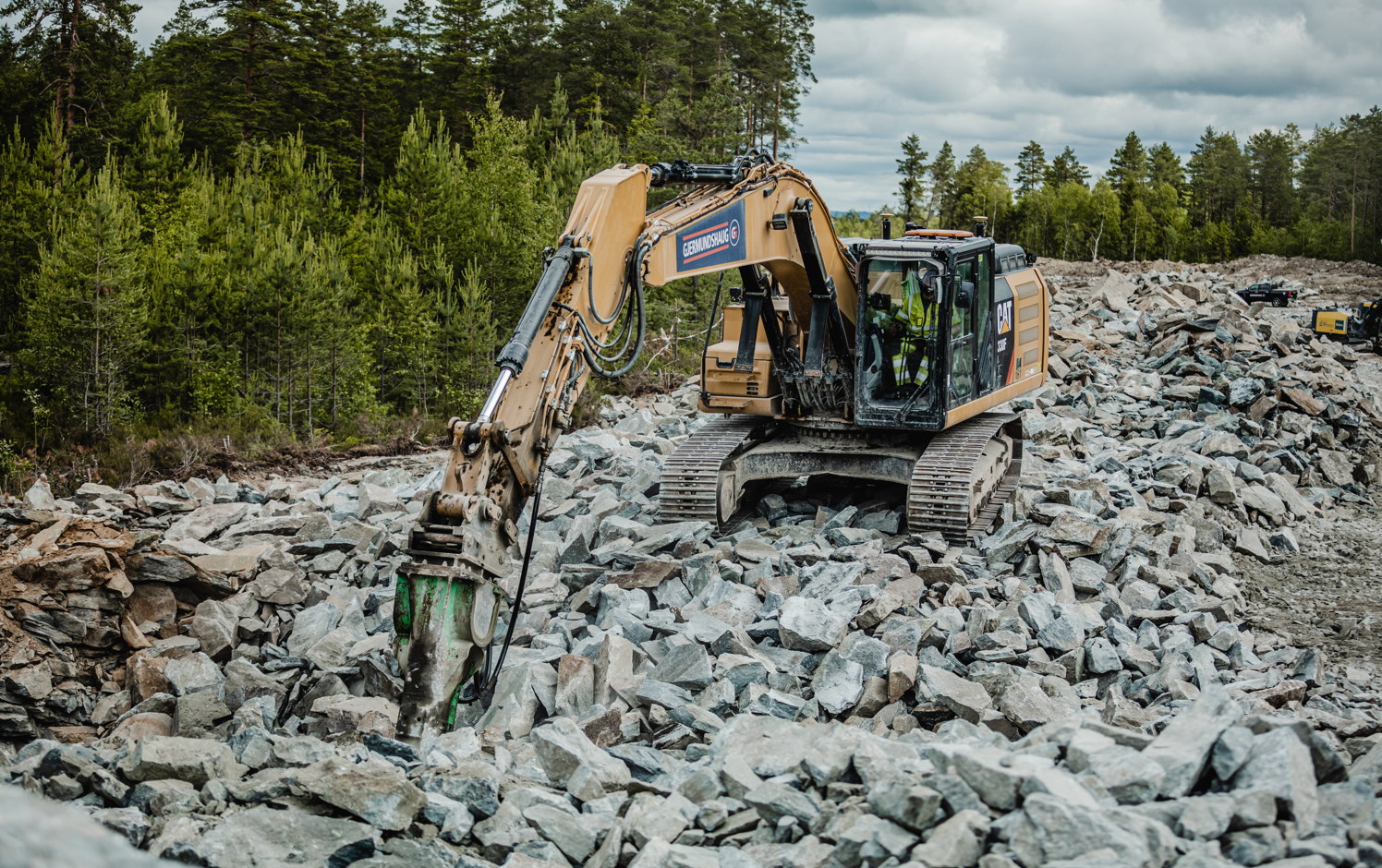

- Det er knust 70 000 tonn med stein til fraksjonene 0-30 og 20-120.
- Det legges til rette for turstikryssinger av anlegget fortløpende under hele anleggsperioden.
- Håndtering av høyt grunnvann i den nordligste delen av prosjektet.
